硫酸钾反应炉的安装方法

点击次数:   更新时间:25/11/05 10:40:11     来源:www.dyzgkj.com关闭分    享:
  硫酸钾反应炉是硫酸钾生产流程中的核心设备,其安装质量直接关系到生产的安全、稳定以及产品的质量。一个科学、严谨的安装过程是确保反应炉长期稳定运行的基础。本指南将系统性地阐述硫酸钾反应炉的完整安装方法。
  一、安装前的准备工作
  准备工作是安装成功的基石,此阶段任何疏漏都可能在后续阶段造成严重问题。
  1.技术文件与施工方案审查:
  熟悉图纸资料:硫酸钾反应炉安装团队须消化吸收反应炉的总装配图、基础图、主要部件图、技术说明书以及相关的工艺管道及仪表流程图(P&ID)。掌握设备的性能参数、结构特点、材质、重量、接口方位及标高。
  编制施工方案:制定详细的《反应炉安装施工方案》,内容应包括:工程概况、施工组织架构、人员职责、施工进度计划、关键工序的施工方法(如吊装、焊接、耐火材料砌筑)、质量控制点、安全保证措施及应急预案。该方案需经相关部门审批。
  2.硫酸钾反应炉设备开箱检验:
  现场验收:在业主、监理、施工方共同见证下进行开箱检查。
  核对清点:依据装箱清单,逐一核对主机、辅机、零部件、备品备件以及专用工具的型号、规格和数量。
  外观检查:仔细检查设备及其部件在运输过程中有无变形、损坏、锈蚀等问题。主要检查搅拌器、传动装置、衬里层(如有)等易损部件。
  资料移交:检查合格证、质量证明书、安装说明书等技术文件是否齐全,并妥善保管。
  3.基础验收与处理:
  基础复核:检查混凝土基础的外形尺寸、坐标位置、标高、预埋地脚螺栓或预留孔的位置、深度和垂直度是否符合设计图纸要求。这是确保设备准确就位的关键。
  基础表面处理:基础表面应凿出麻面,清除油污、杂物,并用水冲洗干净,以便与二次灌浆层更好地结合。放置垫铁的部位应铲平、磨平。
  放线:在基础上清晰地画出设备的纵横中*线、标高基准线,作为设备就位的依据。
  4.人员与硫酸钾反应炉准备:
  人员培训:对所有参与安装的人员进行技术交底和安全教育,确保他们熟悉安装流程、技术要求和潜在风险。特种作业人员(起重工、焊工、电工)须持证上岗。

  机具检查:准备并检查所需的吊装机械(如汽车吊、塔吊)、焊接设备、检测仪器(水平仪、经纬仪、百分表、超声波探伤仪等)、千斤顶、手拉葫芦、钢丝绳等,确保其性能完好、安全可靠。

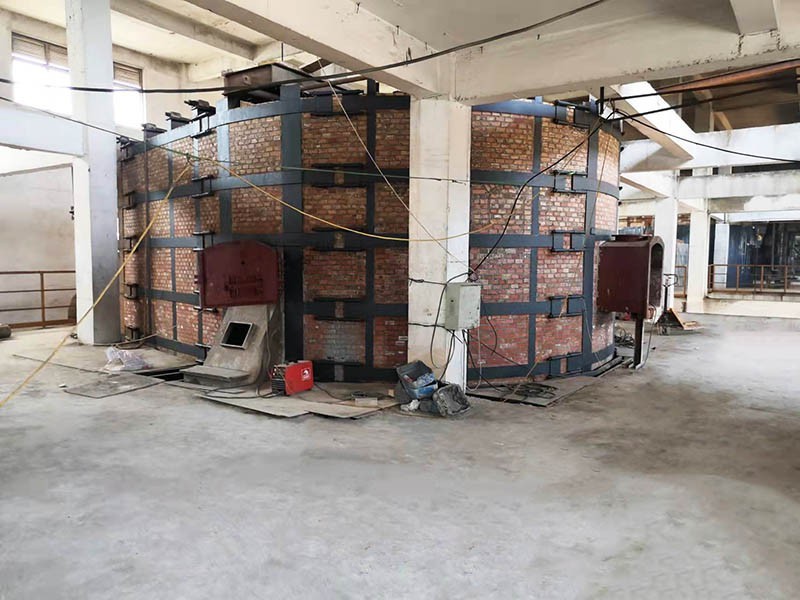

硫酸钾反应炉

  二、设备安装核心流程(执行阶段)
  1.垫铁与底座安装:
  垫铁布置:根据设备重量和地脚螺栓分布,计算并确定垫铁的组数、规格和放置位置。通常采用规范的平垫铁与斜垫铁组合。垫铁应放置平稳、接触良好,每组垫铁不应超过4块。
  底座就位与初平:使用起重设备将反应炉底座(或底架)平稳吊装至基础上,使其中*线与基础中*线对齐。通过调整垫铁的高度,用水平仪初步找正底座的标高和水平度。
  2.反应炉主体吊装与就位:
  吊装方案:根据反应炉的重量、尺寸和车间空间,制定详细的吊装方案。选择合适的吊点(通常为设备本体提供的吊耳),使用专用吊具,避免损伤设备。
  平稳就位:在专人统一指挥下,缓慢、平稳地将反应炉筒体吊起,使其准确落在底座上。整个过程应避免与周围构筑物发生碰撞。
  3.精平与找正:
  标高与中*线找正:检查设备的中*线是否与基础中*线重合,标高是否符合设计要求。
  水平度/垂直度找正:这是安装的精髓。
  卧式反应炉:在主轴上或水平的加工面上,使用精度为0.02mm/m的水平仪测量其水平度,通过调整底座下的垫铁使其达到设计要求(通常要求≤0.1mm/m)。
  立式反应炉:在硫酸钾反应炉的上部法兰面或垂直的加工面上,采用铅垂线法或经纬仪测量其垂直度,通过调整缆风绳或底座垫铁使其达标。
  终固定:精平合格后,将垫铁组点焊牢固(防止松动),然后进行地脚螺栓的灌浆和紧固。地脚螺栓应均匀、对称地拧紧。
  4.内衬(耐火/防腐材料)施工:
  硫酸钾反应介质通常具有腐蚀性,炉体内壁常设有耐酸砖/板衬里或特殊涂层。
  表面处理:对需要衬里的金属表面进行喷砂除锈,达到Sa2.5级标准,露出金属本色,并保持干燥、清洁。
  衬里砌筑:
  胶泥配制:严格按照衬里材料供应商提供的配比和搅拌方法配制胶泥,并在规定的时间内用完。
  砌筑作业:由经验丰富的衬里工进行操作。砖板应错缝排列,灰缝饱满、均匀、密实。采用揉挤法施工,确保胶泥从缝中挤出。严格控制砌筑的平整度、垂直度和砖缝厚度。
  养护与固化:衬里施工完成后,须按照材料技术要求进行充分的自然养护或热处理固化,使其达到性能。此期间严禁淋水、振动。
  5.附件与传动装置安装:
  搅拌器安装:对于带搅拌的反应炉,这是关键工序。确保搅拌轴垂直度或与设备本体的同心度。安装后手动盘车,检查转动是否灵活,无卡涩和异常声音。机械密封的安装需格外精细,符合厂家标准。
  人孔、视镜、接口安装:安装所有人孔、视镜、温度计套管、压力表接口等附件。法兰连接处应使用符合工艺要求的垫片,并对称、均匀紧固螺栓,确保密封可靠。
  传动系统(电机、减速机)安装:以已找正的反应炉主轴为基准,通过百分表准确找正电机和减速机的同心度。联轴器的找正偏差须严格控制在允许范围内,否则会导致设备振动、噪音和早期损坏。
  6.管道与电气仪表连接:
  工艺管道连接:连接进料、出料、蒸汽、冷却水等所有工艺管道。硫酸钾反应炉管道应设置独立的支架,避免将外力传递给反应炉本体。在连接前,应对管道进行吹扫,清除内部杂物。

  电气与自控系统连接:由专业电工连接电机动力线和控制系统。检查电机绝缘电阻,确认转向正确。安装并校准温度、压力、液位等传感器,确保信号传输准确。

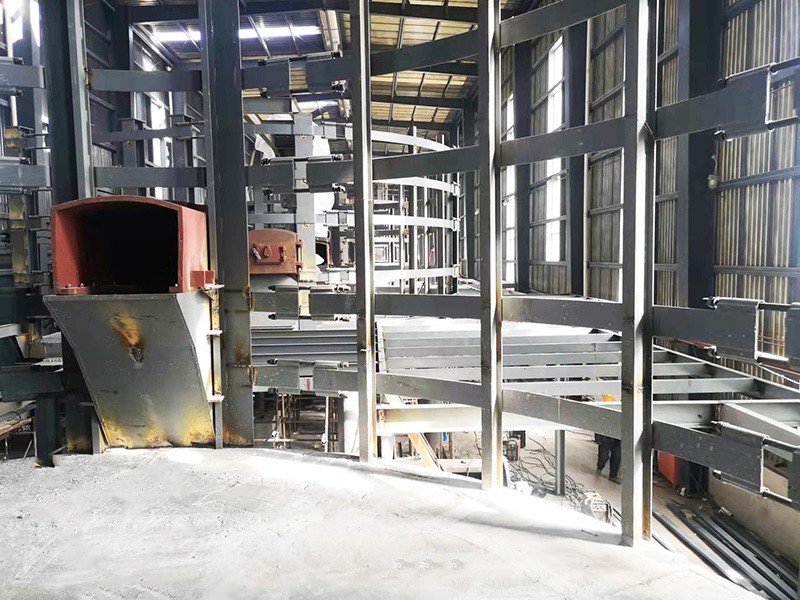

硫酸钾反应炉

  三、安装后的调试与验收(验证阶段)
  1.终检查:
  在试车前,进行一次检查,确认所有连接件已紧固、管道阀门状态正确、内部无残留工具杂物、润滑点已加注适量润滑油/脂。
  2.空载试运行:
  点动测试:启动电机,立即停止,检查硫酸钾反应炉搅拌器转向是否正确,有无异常摩擦或碰撞声。
  连续运行:在无物料(或仅以水代料)的情况下,启动反应炉连续运行2-4小时。
  监测指标:监测电机电流、轴承温度、振动、噪音等是否在正常范围内。机械密封处泄漏量应符合标准。
  3.负荷试运行与性能考核:
  投料运行:按照工艺规程,逐步投入原料,进行带负荷试生产。
  性能考核:在额定工况下连续运行一定时间(如72小时),考核其生产能力、反应效率、温度压力控制精度、能耗指标以及产品质量是否达到合同规定的保证值。
  检查衬里:试运行后,如有机会,应进入炉内检查衬里有无裂纹、剥落、侵蚀等缺陷。
  4.竣工验收:
  试车合格后,整理所有安装记录、检验报告、试车报告、竣工图等技术资料,办理竣工验收手续,正式移交生产部门。
  四、安全注意事项
  吊装安全:起重作业区设置警戒线,专人指挥,严禁在吊物下站人。
  用电安全:严格执行临时用电规范,防止触电事故。
  高空作业:佩戴安全带,脚手架搭设规范。
  受限空间:进入反应炉内部作业前,须办理受限空间作业票,进行气体检测,并设专人监护。
  化学品防护:接触酸性物料或衬里胶泥时,需佩戴好防护眼镜、手套和口罩。
  硫酸钾反应炉的安装是一个多专业协作、环环相扣的系统工程。它要求安装团队不仅具备精湛的技术能力,更要有严谨细致的工作态度和强烈的安全意识。唯有严格遵循科学的安装流程和控制每一道工序的质量,才能为硫酸钾生产装置的长周期、安全、稳定运行奠定坚实的基础。
